एक बर्ष लम्बियो सुर्खेत–दैलेख १३२ केभी प्रसारण लाइनको काम

सुर्खेत

सुर्खेत–दैलेख १३२ केभी विद्युत प्रसारण लाईन निर्माणको ठेक्का लागेको दुई बर्ष भइसक्दा पनि रुख कटानको अनुमति नपाउँदा कामले गति लिन सकेको छैन । हालसम्म उक्त प्रसारण लाइन विस्तारको काम ४० प्रतिशत सम्पन्न भएको छ । ३२ किलोमिटर दूरी रहने प्रसारण लाइनमा १०२ वटा एङ्गल टावर निर्माण गर्नुपर्ने छ । २०८० मा निर्माण कम्पनी सिग्मा काठमाडौंसँग प्रसारण लाइन निर्माणको लागि सम्झौता भएको थियो । रुख कटानको कानुनी अल्झनका कारण आयोजनाले गति लिन नसकेको हो । उक्त लाइन निर्माणका लागि ८० करोड लागत लाग्ने भएको छ । २०८२ भित्र प्रसारण लाइन निर्माणको काम पूरा गरिसक्नुपर्ने सम्झौता भएको थियो ।
सुर्खेतको सुब्बाकुना सवस्टेशनबाट सुरु भई दैलेखको चुप्रा सवस्टेशनमा गएर टुङ्ग्निे यो आयोजना सुर्खेतको वीरेन्द्रनगर नगरपालिका, दैलेखको गुराँस गाउँपालिका र डुङ्गेश्वर गाउँपालिकामा विस्तार हुँदै विस्तार गर्न लागिएको छ । सुर्खेत–दैलेख खण्डमा साना र ठूला गरी झण्डै १९ हजार बढी रुख कटान गर्नुपर्ने १३२ केभी विद्युत प्रसारण लाइन आयोजना सुर्खेतका प्रमुख रविकुमार चौधरीले बताए । रुख कटानको फाइल वन तथा वातावरण मन्त्रालयमा पेश गरिएको भएपनि हालसम्म अनुमति प्राप्त नभएको उनले बताए ।

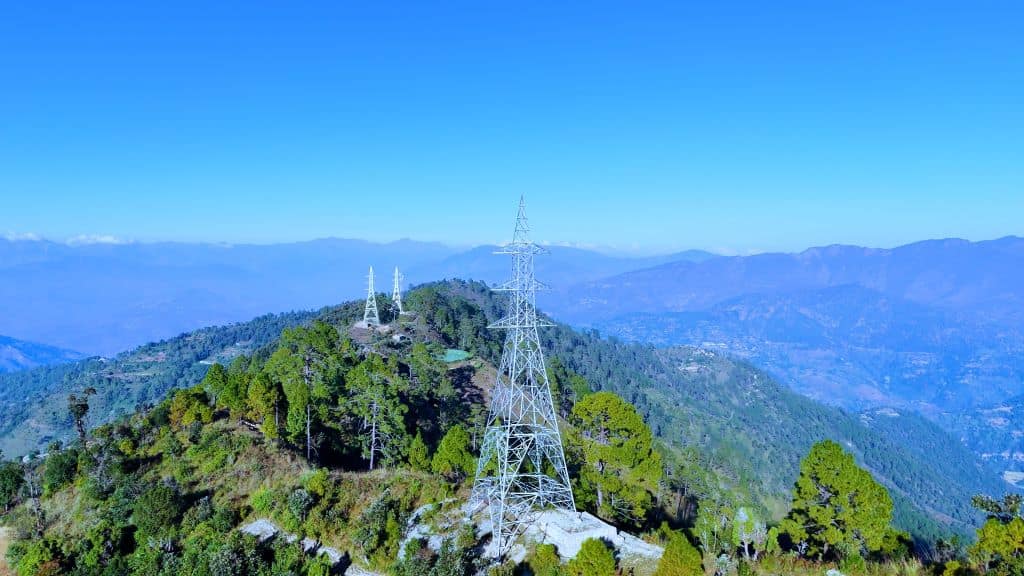

उनका अनुसार हालसम्म सुर्खेतको धुलियाबिटमा एक र दैलेखको गुराँस गाउँपालिकाको घोडावास क्षेत्रमा तीन वटा गरी चार वटा एङ्गल टावर निर्माण सम्पन्न भएका छन् । रुख कटानको अल्झन नसुल्झिएपछि अहिले जंगल क्षेत्र छोडेर अन्य स्थानमा ५० प्रतिशत टावरका फाउण्डेशन तयार भएको चौधरीले जानकारी दिए । दैलेखको डुङ्गेश्वर गाउँपालिका–१, चुप्रामा बन्ने सवस्टेसन निर्माणको काम ४० प्रतिशत सम्पन्न भएको उनले जानकारी दिए । सम्झौता मितिमा रुख कटानको अनुमती प्राप्त नभएपछि आयोजनालाई एक वर्ष समय थप पनि गरिएको उनले बताए ।
यसअघि कोहलपुर–सुर्खेत १३२ केभी प्रसारण लाइन निर्माणका क्रममा पनि राष्ट्रिय निकुञ्जमा रुख कटानका लागि समयमै अनुमति नपाउँदा लम्बिएको थियो । ७० करोड लागतको कोहलपुर–सुर्खेत प्रसारण आयोजना निर्माण गर्न नेपाल विद्युत प्राधिकरण र भारतीय कम्पनी आरएस इन्फ्राप्रोजेक्टसँग २२ असार २०७६ मा सम्झौता भई काम अघि बढेको थियो । तर, प्रशारण लाइन विस्तार हुने क्षेत्रका रुख कटान गर्न बाँके र बर्दिया राष्ट्रिय निकुञ्ज लामो समयदेखि बाधक बन्दै आएका थिए । २०७८ मै सम्पन्न भइसक्नु पर्ने आयोजनाले सबै खाले विवादबाट उन्मुक्ति पाएको छ । आयोजनाका अनुसार आगामी मंसिर मसान्तभित्र सुर्खेतको सुब्बाकुना सवस्टेशनमा चार्ज गर्ने अन्तिम तयारी छ ।
कर्णाली प्रदेशमा ठूलो क्षमताको विद्युत बोक्न सक्ने प्रसारण लाइन निर्माण थालिएको यो पहिलो पटक हो । कर्णाली बाहेक अन्य प्रदेशमा ५० कै दशकमा यस्ता प्रशारण आयोजना विस्तार भइसकेका छन् । कर्णालीको पहिलो खण्डअन्तर्गत कोहलपुर–सुर्खेत प्रसारण लाइनबाट सुब्बाकुना सवस्टेशनमा झारिने बिजुली दोस्रो खण्ड सुर्खेत–दैलेख प्रशारण लाइनमा जोडिने छ । सुर्खेत–दैलेख प्रशारण लाइन अन्तर्गत दैलेखमा निर्माण हुने सवस्टेशनबाट पुनः कालिकोट र जुम्लासम्म १३२ केभी प्रसारण लाइन विस्तार हुनेछ ।
दैलेखको डुङ्गेश्वर गाउँपालिका–१, बेलघारीस्थित सवस्टेशनबाट सुरु यो प्रसारण लाइन नारायण नगरपालिका, नौमुले गाउँपालिका हुँदै कालिकोट पु¥याइने छ । यस्तै, कालिकोटको तिलागुफा नगरपालिका महावै गाउँपालिका हुँदै जुम्ला पु¥याइने छ । जुम्लाको हिमा, तातोपानी गाउँपालिका हुँदै चन्दननाथ नगरपालिका वडा नम्वर ९ स्थित बयलकटियामा बन्ने सवस्टेशनसम्म गएर आयोजनाअन्तर्गतको १३२ केभी प्रसारण लाइन टुंगिने छ । डबल सर्किट उक्त प्रसारण लाईनको लम्बाई कुल ८२.१४ किलोमिटर लामो रहनेछ ।
कोहलपुरदेखि जुम्लासम्म लाइन विसतार गर्दा २७९ वटा टावरहरु निर्माण गरिनेछ । यस आयोजना अन्तर्गत दैलेख–कालिकोट र जुम्ला जिल्लामा १३२÷३३÷११ केभी सवस्टेशनहरु निर्माण हुनेछन् । आयोजना निर्माणको लागि कुल एक सय ५० दशमलव ३३ हेक्टर जमिन आवश्यक पर्ने विद्युत विकास विभागले जनाएको छ । जसमध्ये २७९ टावरहरुका लागि स्थायी रुपमा करिब १२ दशमलव चार हेक्टर जग्गा आवश्यक पर्नेछ । यसबाहेक विद्युत मार्गको अधिकार क्षेत्र भित्र राइट अफ वेअन्तर्गत १३२ दशमलव ६९ हेक्टर जग्गा आयोजनालाई आवश्यक पर्नेछ । प्रसारण लाइनको क्षेत्राधिकार विद्युत नियमावली, २०५० मा तोकिए बमोजिम न्युनतम दूरीमा नघटाई प्राविधिक दृष्टिकोण बाट १८ मिटर (मध्य विन्दुबाट नौ÷नौ मिटर दायाँ र बायाँ) कायम गरिनेछ । प्रसारण लाईनको निर्माण कार्य साढे दुई वर्ष भित्र सम्पन्न गर्ने लक्ष्य राखिएको विभागले जनाएको छ ।
